以下是山东固齐力整理的一篇关于《医用气体工程主要施工方案》的技术文档框架及内容概要,可供参考:
一、工程概况
1. 工程范围
包括医用氧气、负压吸引、压缩空气、二氧化碳、笑气(N₂O)等气体系统的管道敷设、终端设备安装、气源站房设备安装及调试。
2. 工程特点
系统要求高洁净度、无泄漏、连续稳定供气;
需符合《医用气体工程技术规范》(GB 50751)、《医用气体系统通用技术要求》(YY 0801)等国家标准;
涉及医院手术室、ICU、病房等关键区域,需保障施工安全与院感控制。
二、施工准备
1. 技术准备
审核设计图纸,明确管道走向、设备位置及安装要求;
编制《施工组织设计》及专项施工方案;
对施工人员进行技术交底,重点培训医用气体管道脱脂、焊接等工艺。
2. 材料与设备
管道材料:采用脱脂紫铜管(氧气系统)或316L不锈钢管(负压吸引系统),内壁光洁度Ra≤0.8μm;
阀门及终端:选用医用级铜合金或不锈钢材质,终端插座需带防错插设计;
气源设备:氧气站房液氧罐、负压机组、压缩机等设备需通过院方验收。
3. 现场准备
清理施工区域,设置警示标识;
配置专用工具(如弯管器、氩弧焊机、管道切割机等);
落实院感防控措施(如施工区域隔离、防尘防护)。
三、主要施工流程
1. 管道安装

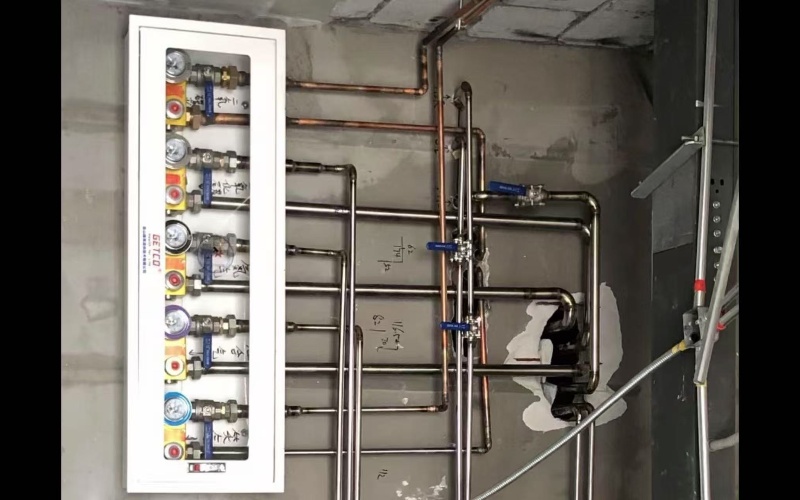

管道加工
切割后使用专用工具去毛刺,避免残留金属屑;
脱脂处理:采用无油四氯化碳或专用脱脂剂清洗管道内壁,确保无油脂污染。
焊接工艺
氧气管道采用氩弧焊,充氩保护防止氧化;
焊缝需平整无气孔,完成后进行内窥镜检查。

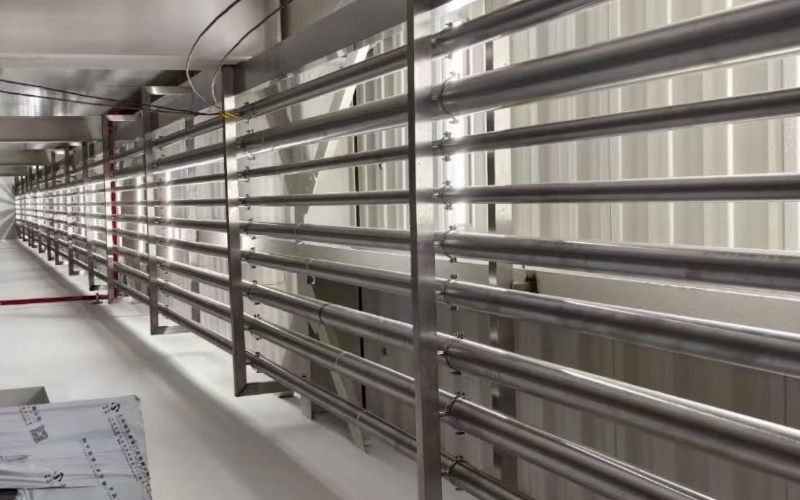

管道支架
支架间距≤2m,避免管道下垂;
支架与管道间加装绝缘垫片(防电化学腐蚀)。

2. 气源站房施工
液氧罐安装时需接地处理,设置安全围栏;
负压机组基础设置减震垫,管道连接处使用柔性接头;
压缩空气系统配置三级过滤装置(精度达0.01μm)。
3. 终端设备安装
病房终端离地高度1.3-1.5m,手术室终端嵌入墙面或吊塔;
气体终端安装后需粘贴颜色标识(如氧气蓝色、负压黄色)。
4. 系统调试
气密性测试
管道充压至1.5倍工作压力(氧气系统≥0.6MPa),保压24小时无压降;
纯度测试
氧气系统氧浓度≥99.5%,压缩空气露点≤-40℃;
联动调试
模拟病房用气高峰期,验证系统压力稳定性。

四、质量管理措施
1. 关键控制点
管道脱脂清洁度检测(白布擦拭无污渍);
焊缝X射线探伤抽查比例≥10%;
终端设备防错插功能测试。
2. 验收标准
符合《医用气体系统运行管理规范》(WS 435);
提交完整施工记录、材料合格证及检测报告。
五、安全与文明施工
1. 安全要求
氧气管道施工区域严禁明火,电气设备需防爆处理;
高空作业佩戴安全带,管道搬运使用专用吊具。
2. 院感防控
手术室施工期间封闭区域,采用无尘施工工艺;
每日施工后清理场地,废弃物按医疗垃圾处理。
六、应急预案
1. 管道泄漏应急处理:关闭气源阀门,启动排风系统;
2. 施工火灾预案:配置CO₂灭火器,联系院内消防队联动。
七、工程验收
分阶段验收(隐蔽工程、压力测试、终验);
提供《医用气体系统使用维护手册》,培训医院操作人员。
附件:施工进度计划表、管道焊接工艺卡、材料检测报告模板。
以上方案可根据具体项目需求调整细化,重点需确保医用气体系统的安全性与可靠性。如需进一步补充某部分内容,请随时提出。
